Басейн у будинку: розміщення
Басейн у будинку дає змогу плавати цілий рік, якщо його правильно вписати в планування. Розповідаємо, де його розмістити, що перевірити в конструкції, куди поставити обладнання й вентиляцію і як залишити доступ для обслуговування.

Басейн у будинку будують, щоб купатися цілий рік. Але щоб він став улюбленим місцем, а не складним технічним об’єктом усередині житла, його вписують у будинок ще на етапі проєкту. Від розміщення залежать конструкція, вентиляція, витрати на утримання і те, наскільки зручно буде користуватися басейном щодня.
Плануючи внутрішній басейн, важливо продумати його інтеграцію в будівлю, якісне оформлення зон навколо басейну та грамотну вентиляцію приміщення.
Басейн — не лише для плавання
Розміщуючи басейн у будинку, враховують, що він слугуватиме не лише для тренувального плавання, а й місцем відпочинку. Комфорту додадуть зона відпочинку, зв’язок басейну з присадибною ділянкою, денне світло й сонце. Влітку двері на терасу можна відчинити — і басейн стає продовженням саду.
Поруч із басейном мають бути роздягальня, душова та санвузол. Часто до цієї групи додають сауну чи лазню, і тоді виходить повноцінна SPA-зона. Зручно, коли шлях із роздягальні до басейну проходить через душову, а з сауни можна одразу вийти до води. Як оформити ці зони, ми розповідаємо в статті «Басейн у будинку: оформлення зон».
Де розмістити басейн
На першому поверсі або в окремому крилі. Найпростіший і найпоширеніший варіант. Чашу будують на ґрунті, легко зробити великі вікна і вихід у сад, а технічне приміщення розмістити поруч або під залом басейну.
У підвалі. Басейн у підвалі будинку ускладнює технічне виконання та робить користування менш комфортним. Потрібна надійна гідроізоляція від ґрунтових вод, бракує денного світла, складніше вивести назовні вологе повітря.
На верхніх поверхах. Басейн нагорі дає гарний вид на подвір’я, але ускладнює конструкцію будинку. Кожен кубометр води важить тонну: чаша глибиною 1,5 м навантажує перекриття на 1,5 т на кожен квадратний метр — і це без ваги самої чаші та оздоблення. Таке рішення закладають у розрахунок конструкцій із самого початку.

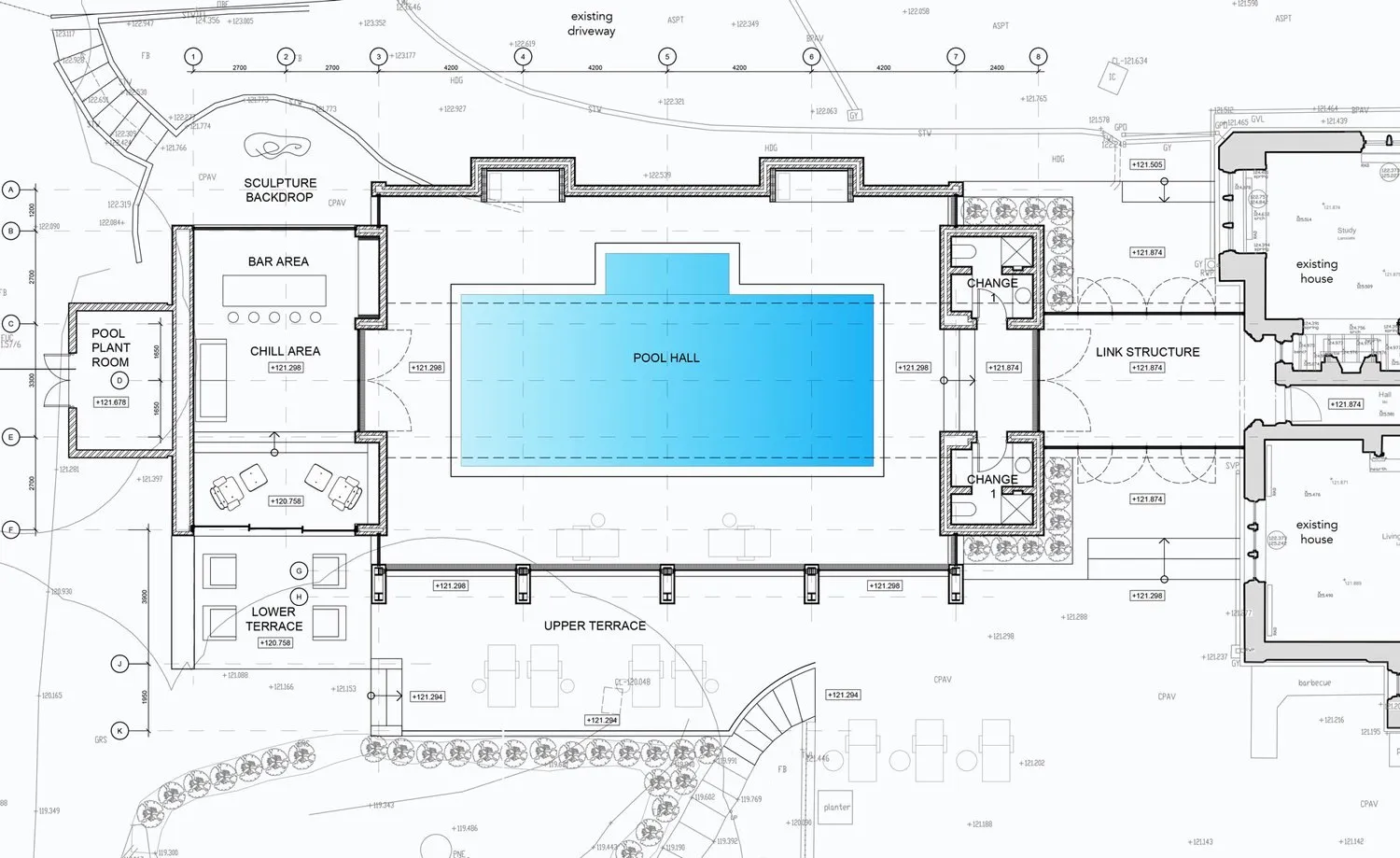

Схема розміщення басейну в будинку
Що перевірити в конструкції
Басейн у будинку — це десятки тонн води, до яких додаються вага чаші, оздоблення і людей. У чаші 8 × 4 м глибиною 1,5 м — 48 м³ води, тобто близько 48 т. Тому ще до креслень перевіряють:
- ґрунт і ґрунтові води — якщо чаша стоїть на ґрунті чи в підвалі; за високого рівня води передбачають дренаж і зовнішню гідроізоляцію чаші;
- перекриття, балки й колони — якщо басейн нагорі: навантаження від нього передається через увесь будинок аж до фундаменту;
- прогини — плита під чашею має бути жорсткою, бо навіть невелика деформація дає тріщини в гідроізоляції та плитці;
- закладні елементи — отвори для форсунок, скімерів, донного зливу та світильників роблять під час бетонування, а не пробивають згодом.
Конструкції розраховує проєктна організація. Їй заздалегідь передають розміри й глибину чаші, тип басейну — скімерний чи переливний — і перелік обладнання, щоб навантаження й отвори врахували з першого креслення.
Як відокремити вологу зону від житлової
У приміщенні з басейном постійно тепло й волого. Якщо таке повітря потрапить у решту будинку, на холодних поверхнях з’явиться конденсат. Тому зал басейну відокремлюють від житлових кімнат:
- тамбуром із хорошою вентиляцією;
- щільними дверима, які зачиняються самі;
- вентиляцією з невеликим розрідженням — у залі басейну витяжка трохи переважає приплив, тож повітря рухається з будинку до басейну, а не навпаки.
Так у решту будинку менше потраплятиме надлишкова волога та запах засобів для знезараження, якщо використовують хлор. Які параметри повітря підтримують у залі басейну, ми розповідаємо в статті «Басейн у будинку: клімат приміщення».
Де розмістити вентиляцію та осушувач
Вентиляція й осушення — найбільші за габаритами системи басейну в будинку, тому місце для них шукають одночасно з місцем для чаші.
- Установку зручно поставити в сусідньому технічному приміщенні: у залі видно лише решітки, а шум залишається за стіною.
- Решітки розміщують так, щоб сухе тепле повітря надходило знизу вздовж вікон і зовнішніх стін, а забиралося у верхній зоні над басейном.
- Забір і викид повітря на фасаді розносять, щоб вологе повітря не поверталося в приплив, і не спрямовують викид на терасу чи вікна.
- Повітропроводи роблять зі стійких до корозії матеріалів, а ділянки в холодних приміщеннях утеплюють, щоб усередині не з’являвся конденсат.
Як розрахувати продуктивність осушувача, ми показали в статті «Басейн у будинку: підбір осушувача».
Де поставити обладнання
Важлива умова планування — розміщення технічного обладнання басейну. Обладнання краще розташувати поруч із басейном: це спростить організацію водообміну, скоротить трубопроводи та зменшить витрати на передавання тепла. Під час роботи обладнання шумить і вібрує, тож розташувати його подалі від спалень — добре рішення.
Обладнання басейну також краще встановлювати нижче рівня води. Так можна уникнути завоздушення системи навіть за незначного зносу фурнітури трубопроводів. Вимоги до такого приміщення ми зібрали в статті «Басейн у будинку: технічне приміщення та оснащення».
Під технічне приміщення закладають від 5 до 10 м² залежно від комплектації. Повітряному тепловому насосу для нагріву води потрібне місце назовні — на даху чи в глибині ділянки, як ми пояснюємо в статті «Басейн у будинку: розрахунок нагрівача».
Доступ для обслуговування
Після здачі ми обслуговуємо басейн раз на тиждень: перевіряємо обладнання й показники води, чистимо префільтр і насос, промиваємо фільтр, прибираємо дно й борти, миємо ватерлінію. Щоб такі візити не заважали родині, у плануванні передбачають:
- окремий вхід до технічного приміщення — з вулиці, гаража чи господарської зони, а не через житлові кімнати;
- короткий шлях від технічного приміщення до залу басейну;
- трапи в підлозі навколо чаші, щоб вода після прибирання не застоювалася;
- доступ до скімерів або переливного жолоба, а в переливному басейні — люк до компенсаційної ємності.
Що ще врахувати в проєкті
- Орієнтацію вікон. Вікна на південь і захід дають більше сонця й тепла, але влітку можуть перегрівати приміщення, тож варто передбачити затінення.
- Шлях для обладнання. Фільтр, компенсаційну ємність і осушувач треба буде занести всередину, а через роки, можливо, замінити.
- Об’єм приміщення. Що більший об’єм повітря, то більше енергії йде на його нагрів і осушення.
- Місце для повітропроводів. Канали вентиляції та осушення великі, і їх треба заздалегідь заховати в стелю, підлогу чи сусіднє приміщення.
Скільки часу додає басейн у будинку
Басейн у будинку будують довше, ніж на подвір’ї, бо до самої чаші додаються приміщення і клімат — вентиляція, осушення, опалення. Наприклад, басейн із бетонної незнімної опалубки ми будуємо за 6–8 тижнів від договору до запуску, а в будинку до цього строку додаються ще 3–4 тижні.
Найменше часу йде, коли басейн закладають у проєкт до початку будівництва будинку. Тоді чашу, трубопроводи, повітропроводи й електрику виконують у правильній черговості, і нічого не доводиться переробляти.
Короткий чек-лист
- Обрано поверх і місце чаші, конструкції розраховано на вагу води.
- Враховано ґрунтові води, якщо басейн на ґрунті чи в підвалі.
- Зал відокремлено від житлових кімнат тамбуром і дверима.
- Технічне приміщення поруч із чашею і нижче рівня води.
- Є місце для вентиляційної установки та трас повітропроводів.
- Є окремий вхід для обслуговування і шлях, яким занесуть обладнання.
- У графіку будівництва закладено 3–4 тижні на приміщення і клімат.
Детальніше про те, як ми будуємо басейни в будинках, — на сторінці «Басейн у будинку». Якщо плануєте басейн у будинку, зв’яжіться з нами: виїзд на замір у межах Львова безкоштовний.
